Калининский филиал. Участие в мониторинге подготовки межхозяйственной и внутрихозяйственной оросительной сети к поливу риса в 2015 году
17.04.2015
16 апреля 2015 года под руководством ведущего консультанта Министерства сельского хозяйства и перерабатывающей промышленности Краснодарского края Башкирова Р.В. состоялся рабочий выезд по Калининскому району, запланированный Министерством сельского хозяйства и перерабатывающей промышленности Краснодарского края, с целью мониторинга подготовки межхозяйственной и внутрихозяйственной оросительной сети к поливу риса в 2015 году. В этом мероприятии приняли участие директор Калининского филиала ФГБУ "Управление "Кубаньмелиоводхоз" Башкиров В.Н. и директор Муниципального бюджетного учреждения "Сельскохозяйственный информационно-консультативный центр" Волков В.В.

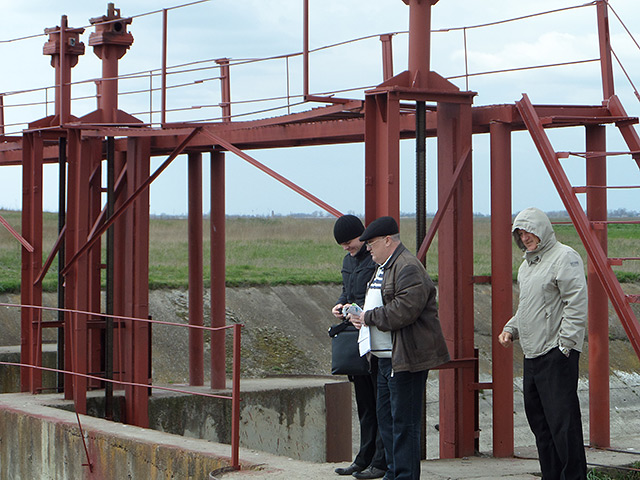

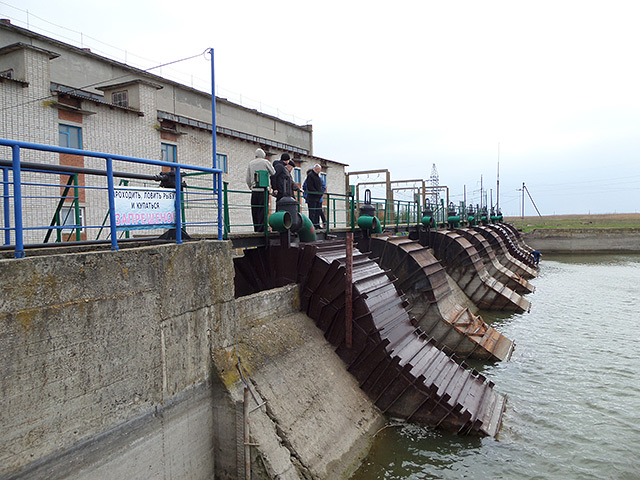

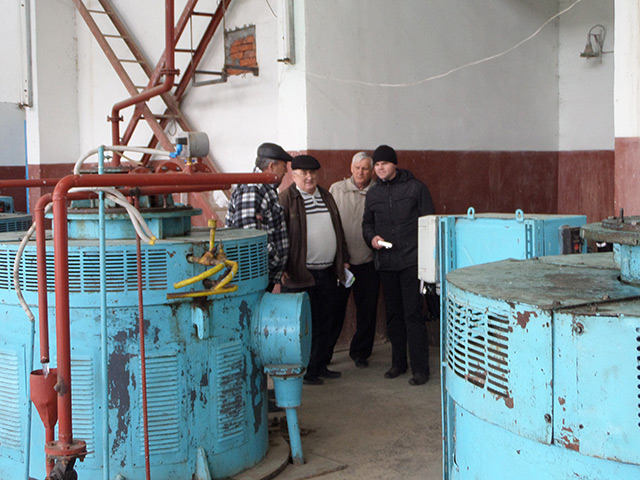

В ходе работы Башкиров Р.В. посетил объект "Перегораживающее устройство на Магистральном осушительном канале (МОК) ПК 273, Понуро-Калининская оросительная система, Калининский район", насосные станции N°4, N°5, N°7, N°9, гидротехнические сооружения узел N°26, узел N° 37, узлы Р-7, Р-4, Р-5, встретился со специалистами и машинистами насосных установок филиала, а также с гидротехниками рисовых хозяйств Калининского района.
В ходе подготовки оросительной сети к поливу 2015 года выполнен объем земляных работ в количестве 7980 м3. Это очистка от наносов, камыша, топляка, мусора сбросного канала К-13-1 протяженностью 1140 м для увеличения его пропускной способности.
Нажмите на картинку для увеличения изображения
|
Отремонтировано и подготовлено 27 гидротехнических сооружений. Ремонт проводился двумя бригадами филиала. Отремонтированы щиты, элементы ГТС (винтоподъемники, редуктора) водозаборных сооружений и головных сооружений водовыделов. Задача по подготовке узлов и сооружений выполнена раньше установленного срока до 15.04.2015 г.
На поливной период согласно штатного расписания дополнительно принято 35 сезонных рабочих в должности осмотрщиков на гидротехнические сооружения. Со всеми заключены трудовые договора, проведено обучение по охране труда и технике безопасности.
Сейчас бригады производят покраску, побелку узлов, устанавливают водомерные рейки.
Оросительные насосные станции N° 5, N° 6 и комбинированные насосные станции N° 4 и N° 12 - подготовлены к поливу.
Сбросные насосные станции N° 7, N° 8, N° 9 в основном готовы. Требуется проведение пуско-наладочных работ и испытаний оборудования.
Задача – завершить ремонт гидромеханического оборудования, наладку и ежегодные профилактические испытания электротехнического оборудования сбросных насосных станций в нормативные сроки – до 25.04.2015 года.
В настоящее время все насосные станции и гидротехнические сооружения укомплектованы поверенными защитными средствами.
|
